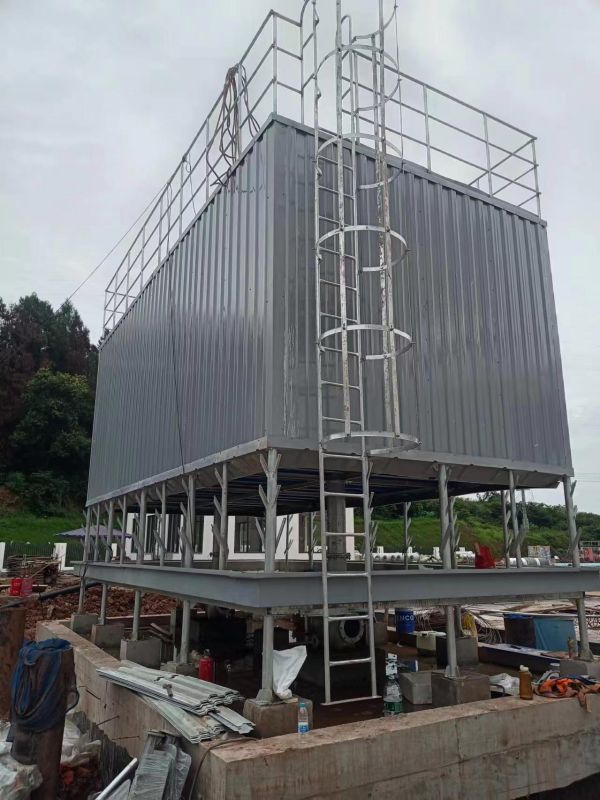

玻璃钢冷却塔的安装包含多个关键步骤,以下是详细的安装流程及要点:
-
基础准备:根据冷却塔的尺寸和重量,浇筑混凝土基础。基础表面应平整,水平度误差不超过规定值,一般要求每米不超过 2mm,整个基础平面的水平误差不超过 5mm。基础的承载能力要满足冷却塔运行时的重量要求,包括设备自重、水重和运行时的动载荷等。
-
基础定位:按照设计图纸,准确确定基础的位置和尺寸,确保冷却塔安装位置符合工艺流程和建筑布局要求。基础的中心位置偏差应不大于 ±20mm。
-
组装前检查:在安装前,对冷却塔的各个部件进行全面检查,包括塔身、风机、电机、填料、布水系统等,确保部件无损坏、变形,表面无裂纹、砂眼等缺陷。检查各部件的规格、型号是否与设计要求相符。
-
塔身组装:根据冷却塔的类型和结构,按照厂家提供的安装说明书进行塔身的组装。一般先安装底部支架和基础连接件,确保连接牢固,然后依次安装塔身的侧板、顶板等部件。在组装过程中,注意密封胶条的安装,保证塔身的密封性,防止漏水。各连接部位的螺栓应拧紧,螺栓的拧紧力矩应符合规定要求,一般根据螺栓的规格和材质,力矩在 50-200N・m 之间。
-
风机与电机安装:将风机和电机安装在冷却塔的顶部或侧面指定位置。安装时,要保证风机轴与电机轴的同心度,一般要求同心度偏差不超过 0.05mm,以减少振动和噪音。风机叶片与风筒内壁的间隙应均匀,间隙值一般在 5-10mm 之间。电机的接线应正确无误,接地应可靠,接地电阻不大于 4Ω。
-
填料安装:将填料均匀地放置在冷却塔的填料支架上,填料之间应紧密排列,避免出现间隙和错位。填料的安装高度应符合设计要求,一般误差不超过 ±50mm。安装过程中,注意保护填料,避免损坏。
-
布水系统安装:布水系统包括布水管、喷头等部件。安装时,要确保布水管的水平度和垂直度,布水管的水平度偏差不超过 ±2mm/m,垂直度偏差不超过 ±3mm。喷头的安装位置应准确,喷水方向应符合设计要求,保证水能够均匀地喷洒在填料上。
-
进水管与出水管连接:将冷却塔的进水管和出水管与系统中的相应管道进行连接。连接时,应注意管道的坡度,一般要求进水管的坡度不小于 0.5%,出水管的坡度不小于 1%,以保证水的顺利流动。管道的连接应采用合适的连接方式,如法兰连接、焊接等,连接处应严密无泄漏。
-
补水管与溢流管安装:补水管应连接到冷却塔的补水口,确保补水能够及时、顺畅地进入冷却塔。溢流管应安装在冷却塔的适当位置,其管径应根据冷却塔的水量确定,一般不小于 DN50。溢流管的出口应引至安全地点,防止水溢出造成地面积水。
-
电线敷设:根据冷却塔的电机功率和控制要求,敷设相应规格的电线。电线应采用符合国家标准的铜芯电缆,其截面积应满足载流量和机械强度的要求。电线的敷设应整齐、美观,避免与其他管道和设备交叉干扰。在穿越建筑物墙体或地面时,应采取保护措施,如穿钢管或 PVC 管等。
-
控制箱安装:将控制箱安装在便于操作和维护的位置,一般距离地面 1.5-1.8m。控制箱内应安装有断路器、接触器、继电器等电气元件,其选型和安装应符合电气设计规范。控制箱的接地应可靠,接地电阻不大于 4Ω。
-
调试准备:在调试前,对冷却塔的安装进行全面检查,确保各部件安装正确、连接牢固,电气系统接线无误,管道系统无泄漏等。清理冷却塔内部的杂物和灰尘,向冷却塔内注入适量的水,检查水位是否正常。
-
单机调试:首先进行风机和电机的单机调试,点动电机,检查风机的旋转方向是否正确。然后启动风机,运行一段时间,检查风机的振动、噪音、温度等是否正常。测量电机的电流、电压等参数,应在额定范围内。
-
系统调试:开启冷却塔的进水管和出水管阀门,启动冷却水泵,使冷却水在系统中循环。检查布水系统是否均匀布水,填料是否湿润均匀。观察冷却塔的水位变化,调整补水管的阀门,确保水位稳定。检查系统的水温、水质等参数,应符合设计要求。
